中新网四川新闻7月9日电 (刘忠俊 孙瑞 毛瑞)7月8日22时30分,随着电网调度操作指令下达,眉山西-文庙220千伏输电线路顺利并网,正式进入24小时试运行阶段。
据了解,该工程是眉山电网2026年迎峰度夏重点保供项目。投运后,眉山主网新增130万千瓦负荷输送能力,进一步优化区域220千伏主干电网架构,打通中心城区及重点工业园区供电瓶颈,全面提升片区工业生产和居民生活供电可靠性,保障民众清凉度夏。

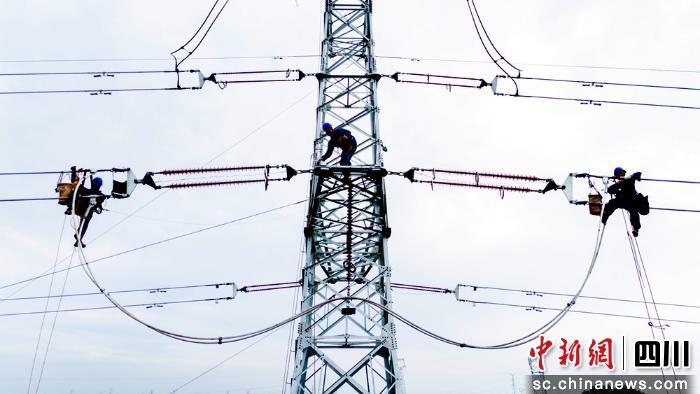

同时,该工程是线路里程最长的220千伏主干输电线路。工程新建220千伏同塔双回输电线路,全长41.67公里,全线架设铁塔143基;线路廊道横跨高速公路、高速铁路密集区域,施工点位零散、外部交叉干扰因素多,现场安全及施工质量管控难度较大。“本项目作业区域交通、在运电力线路密集,外部施工约束条件多,临近带电体作业安全风险极高。”项目负责人郭大龙介绍,施工期间,线路4次跨越国道、高速公路,200余次穿越在运带电输电线路。受道路交通管制约束,跨交通干线关键施工仅能在夜间短时作业窗口期开展,有效施工时长受限,作业容错率极低。
建设期间,项目叠加工期紧、夏季高温、汛期暴雨等多重不利因素。全体参建单位协同攻坚、轮班作业,逐一破解现场协调、交叉施工等多项堵点难题;国网眉山供电公司建管人员全程驻场值守,对施工全流程开展旁站监督,从严管控施工工序,保障工程安全生产和工程质量全程可控,实现施工期间零安全事故、零质量隐患。
“盛夏时节高空露天作业暴晒严重,作业人员每隔半小时需服用防暑药剂缓解不适,皮肤晒伤是一线作业人员的常态。”郭大龙表示,眼下眉山地区电网用电负荷持续攀升,工程尽早稳定投运,可快速分流片区供电负荷、缓解区域供电压力,保障工业企业生产及居民生活用电稳定。
国网眉山供电公司相关负责人表示,下一步公司将针对该线路、铁塔及站内配套间隔设备开展常态化巡检与隐患排查,实时监测用电高峰时段设备负荷运行参数,全力保障迎峰度夏期间眉山区域电网安全、稳定、高效运行。(完)
