遂宁:电力线路让道 助力南潼高速建设
2025年04月09日 17:48 来源:中新网四川 编辑:曹惠君

  中新网四川新闻4月9日电 (叶波 刘旭辉 杨铭)4月8日一早,位于10千伏蓬利线24号杆至25号杆处,国网遂宁供电公司(简称以下:遂宁公司)十几名电力工在项目负责人的协调指挥下,正加紧线路迁改,旨在尽快拆除线路,为南潼高速建设腾出空间。

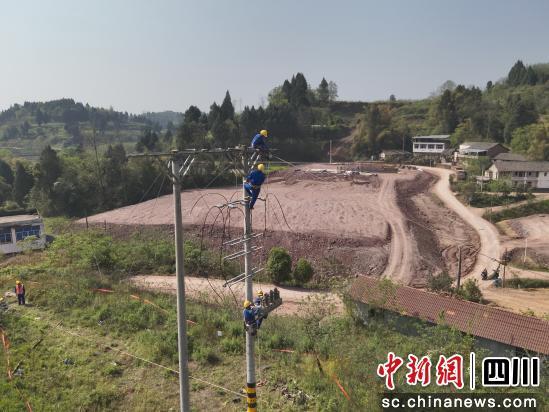

施工现场。叶波 摄

  作业现场,安全围栏、警示标志(牌)悬挂到位,接地线装设在预先踏勘好的位置,交通要道两头指派专人把守,各级管理人员坚持到岗到位认真履责安全监管职责。按照事先分工,几名电力施工人员登上迁改电杆,依次拆除导线、金具和开关,地面作业人员紧紧拽住手中的绳索使劲回收导线,同时小心翼翼地将杆上拆除的金具、开关等设备安全稳妥地传递至地面。在完成迁改线路设备拆除任务后,电力施工人员又登上10千伏蓬利线24号杆新建10千伏蓬利线GN1号杆,完成导线架设、金具和开关安装以及引流线搭接工作,整个迁改施工现场忙而不乱、规范有序。

  据了解,南充至潼南(四川境)高速公路全长60.68公里,其中蓬溪县范围内主线长度13.8公里,涉及到蓬南镇、群利镇的9个自然村庄。项目建设需拆除沿线10千伏线路4处,全长近5公里;0.4千伏线路80多处,全长约12公里,新建电缆约1公里,0.4千伏线路约5公里。

  针对南潼高速电力线路迁改工作现场施工难度大、安全管控难度大、各方协调难度大、电力保供难度大“四大难”问题,遂宁公司积极对接项目管理单位,掌握工程建设规划和施工进度,专题研究部署,精心组织查勘和规划,不断优化电力迁改方案,把现场安全风险分析到位、防范措施制定到位,并抽调精兵强将参与线路迁改工作,进而有效解决了施工点多面广、地形环境复杂等诸多难题。同时加大与当地村社、政府和项目管理单位协调的力度,着实解决了迁改过程中面临的各类棘手问题,确保迁改工作如期完成。

  值得一提的是,为了迁改期间不影响沿线人民群众和多个村社大型种养殖基地用电,遂宁公司优化电网运行方式,制定负荷转供方案,紧急调配一台1000千瓦的中压发电车停靠在10千伏蓬利线五龙村1号专变支线1号杆处,实行全天候不间断并网发电,以高额发电成本换取迁改线路所辖区域90多台配电变压器正常供电,6000多户用户正常用电。

  “南潼高速是成渝地区双城经济圈建设的重点项目,事关区域经济发展,我们要进一步强化施工现场安全管控,调配和管理好施工人员、机械,设定专职监护,紧盯施工重点环节,安全有序推进线路迁改,为南潼高速蓬溪标段建设营造良好环境。”项目负责人说。(完)
