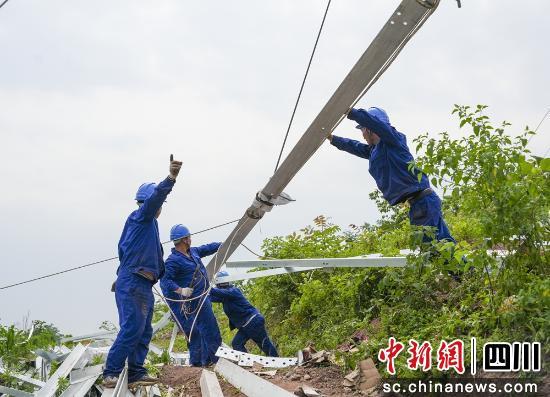

中新网四川新闻5月13日电 (刘忠俊 马宁果)“绳子拉紧一点,到位,收好,开始固定!”5月13日,泸州市龙马潭区胡市镇三教村2组境内,望龙至林庄220千伏线路工程N5铁塔组立现场一派繁忙景象。55名建设者分布在三个施工点位,加快重点电网工程建设。

望龙至林庄220千伏线路工程是国网四川省电力公司2025年迎峰度夏重点工程,该工程也是泸州电网主网架的关键连接线路,对泸州电网意义重大。工程起于220千伏望龙变电站,止于220千伏林庄变电站,新建47基铁塔,架设15.6公里线路。“工程建设有效期非常短,面临诸多挑战,工程7次跨越渝昆高铁、蓉遵高速公路、隆叙铁路等交通要道,施工难度和安全风险非常大。”施工项目经理王冠雄,基础坑深、铁塔重量和导线自重等均创了泸州供电公司基建工程历史之最。
为确保工程安全高效推进,国网泸州供电公司大力推广机械化施工,通过旋挖钻机开挖基坑、吊车组塔、可视化牵张系统开展放线作业等方式,大幅提高施工效率,减少作业风险。“吊车组塔只需一天便可完成,采用人工组塔就需要5天。”王冠雄称,为让75吨大吊车进入施工点位,还提前修了一条长100米、宽4米的便道,是当地第一个施工机械化率超90%的线路工程。

目前,望龙至林庄220千伏线路工程已完成9基铁塔组立工作,计划2025年迎峰度夏高温大负荷来临前建成。投运后,将打通泸州电网主网架供电瓶颈,为电网增加40万千伏安的供电能力,增强地方电网在迎峰度夏期间电力供应的可靠性,为区域经济社会高质量发展赋动能。(完)
