成都大林500千伏变电站扩建工程试运行
2026年06月27日 10:13 来源:中新网四川 编辑:尧欣雨

  中新网四川新闻6月27日电 (记者 刘忠俊)记者27日从国网成都供电公司获悉,成都大林500千伏变电站主变扩建工程已顺利完成带电试运行,为成都今夏迎峰度夏电力保供新增核心支撑电源。

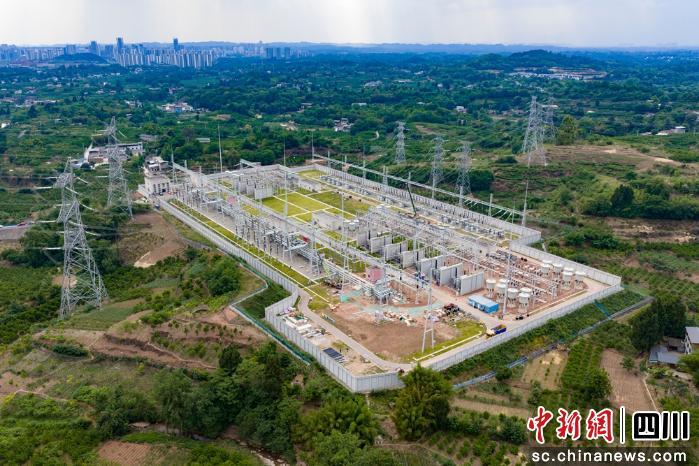

成都大林500千伏变电站扩建工程。陈红梅摄

  据了解,大林500千伏变电站坐落于四川天府新区成都直管区。本次扩建工程新增一台120万千伏安主变压器,新增供电容量可满足约100万台家用空调的用电负荷需求,显著提升成都南部区域电网的供电可靠性与调度适配能力。

  近年来,成都南部区域产业经济持续扩容,各类产业园区、城市新兴组团集聚发展,区域用电负荷连年稳步攀升。此前,该变电站原有两台主变压器长期处于满载运行状态,电网供电承载能力已接近饱和,难以匹配区域产业升级、城市建设和民生生活的用电增长需求。为破解供电瓶颈、补齐电网短板,国网四川电力于2025年11月启动大林500千伏变电站主变扩建项目。

  本次工程不仅新增大容量主变设备,还同步完成500千伏侧断路器升级、6回220千伏出线间隔新建工作,从核心变电容量、电力外送通道两个维度,全方位提升片区电网承载和输送能力,为地方工业生产、产业发展及居民生活用电搭建起更稳固的电力网架。

  国网成都供电公司项目经理夏榆杭表示,本次扩建施工难度极大,项目施工现场紧邻各类带电运行设备,大型设备吊装、设备对接等关键工序容错率极低,全程需在不中断原有供电的高压带电作业环境下开展施工、安装与调试工作,现场安全管控、施工精度管控压力较大。

  为保障项目安全、优质、高效推进,施工团队科学优化施工方案,细化安全管控细则,合理调配施工人员与机械设备,错峰统筹各道施工工序。项目施工高峰期投入近200名建设者同步作业,严格执行电力工程标准化作业规范,严控施工质量与安全风险,最终实现所有新建设备安装调试“零缺陷”交付,保障工程如期投运。

  据悉,大林500千伏变电站辐射成都、眉山、资阳多地,区位电网枢纽优势突出。本次扩建工程投运后,新增电力容量可通过片区220千伏输电网络辐射输送至周边区域,有效优化成都南部电网网架结构,提升区域电网灵活调度和故障抗风险能力,为成德眉资同城化高质量发展提供稳定、可靠的电力要素保障。(完)
