泸州供电:新建变电站主变吊罩检查顺利完成
2025年11月05日 19:17 来源:中新网四川 编辑:祝欢

  中新网四川新闻11月5日电 (刘忠俊 张跃)“各点位准备好,起吊!”11月5日,泸州市江阳区柏木溪二段的220千伏瓦窑坝变电站建设现场,随着吊车轰鸣声持续响起,3号主变压器外壳被缓缓吊起,主变压器安装前的吊罩检查工作顺利完成。

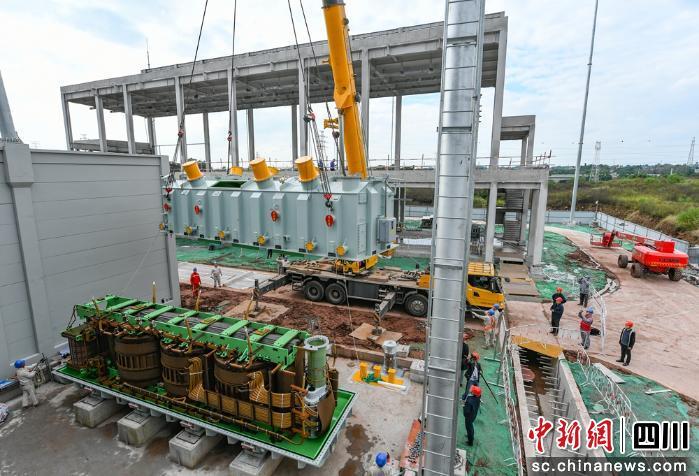

主变压器安装前的吊罩检查工作现场。张跃 摄

  “这台重达150吨的主变压器刚从厂家运抵泸州,历经5天长途大件运输。为确保安装前内部各部件完好无损,保障后续安全投运,必须开展吊罩检查。”现场技术负责人柳韬解释道。此外,吊罩检查还需满足特定自然条件,例如空气湿度需小于75%、周边环境无粉尘及颗粒等。恰逢雨后天晴,当前环境条件完全符合作业要求。

  外壳起吊后,褪去“外衣”的庞大变压器露出内部结构,器身内部清晰呈现在工作人员眼前。身着防尘服的技术人员登上变压器器身,对铁芯、绕组、引线抽头等平时难以观察的部件逐一检查完好性,同时对各部件螺丝进行紧固;随后用测试仪器对分接开关开展绝缘电阻测试,进一步对器身内部进行清洁除尘,并仔细排查是否留存杂物。

  经过一系列“保姆级”细致检查,确认器身各部件均完好无误。之后,工作人员按流程重复起吊操作,将外壳精准复原至变压器器身。历时数小时的作业,为后续安装工作交出了“放心答卷”。下一步进入电气安装阶段后,主变压器还将陆续安装散热片、线路套管等部件。

  220千伏瓦窑坝变电站是国网泸州供电公司规划建设的第10座220千伏变电站,也是泸州电网首座采用半户内式布局的220千伏变电站,具有占地面积省、设备运行环境更优的特点。该工程于2024年11月正式开工,本期规划建设180兆伏安主变压器2台,配套建设220千伏线路2回、110千伏线路6回、10千伏线路24回,预计2026年3月前竣工投运。

  据工程项目经理董立国介绍,目前220千伏瓦窑坝变电站主要建筑物结构工程已全部完工,下一步将重点推进电气安装与调试工作。工程建成投运后,将显著提升泸州220千伏主干电网的可靠性与稳定性,精准匹配两江新城城西片区日益增长的用电负荷需求。(完)
