眉山220千伏文庙变电站增容改造首阶段顺利投运
2026年03月30日 20:13 来源:中新网四川 编辑:尧欣雨

  中新网四川新闻3月30日电 (刘忠俊 黄辰轩 喻纯君)3月30日,220千伏文庙变电站220千伏母线投运后运行稳定,标志着该站增容改造工程首阶段任务圆满完成,为后续工程推进奠定坚实基础。

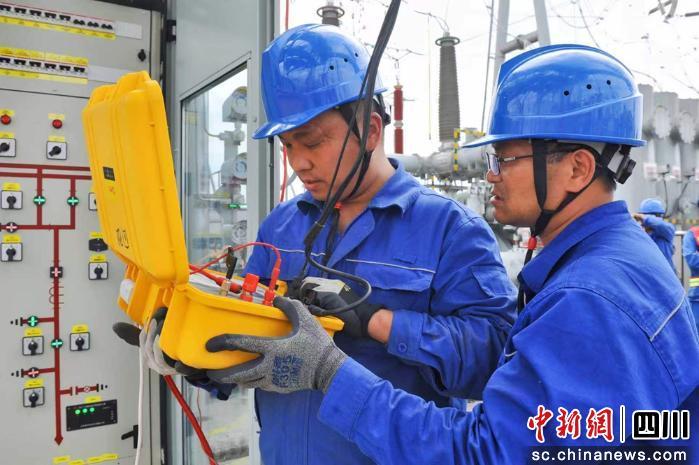

220千伏文庙站增容改造工程施工现场。梁珊 摄

  据了解,220千伏文庙变电站是彭山电网核心枢纽,主要承担彭山城区及彭山经开区的供电任务,直接为中创新航、雅宝四川等重点产业项目供电。近年来,随着区域产业发展提速、园区集聚效应凸显,原有电网容量已无法满足日益增长的用电需求,此次增容改造势在必行。

  本次改造完成后,该变电站主变总容量将从360兆伏安提升至600兆伏安,供电能力实现翻倍,电网运行的稳定性与灵活性也将得到大幅增强,可有效缓解区域用电压力,为产业发展提供可靠电力支撑。

  作为国网眉山供电公司开年首个大型基建项目,此次改造面临多重挑战:220千伏母线需全停电施工,保供与施工双线承压;多专业交叉作业涉及多班组协同,配合难度较大;春季多雨天气影响户外施工进度,且核心设备安装精度要求达毫米级,技术门槛高。“必须和时间赛跑、向困难攻坚,守住安全质量底线,确保施工不扰企、供电不中断。”施工项目负责人简辉勇表示。

  为实现“无感施工、零扰用电、零操作失误、工程零隐患”目标,国网眉山供电公司提前谋划,制定多级电网风险预案及专项施工方案,完善应急处置措施;对施工关键环节实施24小时穿透式管控,同时开展拉网式隐患排查,对发现的问题闭环整改,严格严把质量安全关。

  据悉,该增容改造工程分三个阶段推进,预计6月30日前整体投运。工程全面竣工后,眉山区域电网结构将进一步优化,供电保障能力和资源配置效率同步提升,为地方产业转型升级夯实电力根基。(完)
