2025年06月26日 16:02 来源:中新网四川 编辑:曹惠君

  中新网四川新闻6月26日电 (刘忠俊 谢勇 高珩瑞)6月26日,随着两台主变压器正式并网运行,新建的成都邛崃500千伏变电站顺利投运。这座“新引擎”将为四川电网迎峰度夏和成都世界大学生运动会保电工作提供坚强保障。

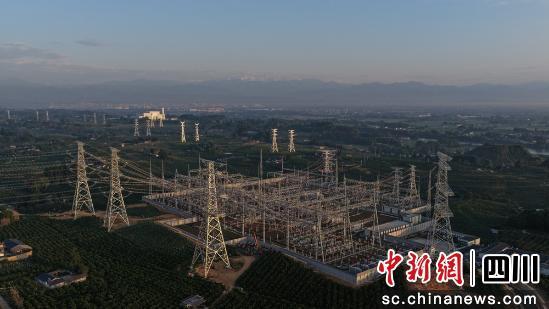

成都邛崃500千伏变电站全景。陈翔摄

  据了解,邛崃500千伏变电站投运后,四川电网500千伏变电站(含开关站、串补站及串抗站)增至68座,成都“立体双环”网架规划中的“内七外八”共计15座变电站已建成13座。这不仅显著优化了四川骨干电网结构,更大幅增强了成都负荷中心的电力保障能力。工程新增变电容量240万千伏安,将有效满足成都西南片区(涵盖邛崃市、大邑县、崇州市、新津区等)的用电需求,为成都电网在今年底建成500千伏“立体双环”骨干网架奠定坚实基础。“最大挑战是时间,变电站的有效工期9个月。”国网四川电力建设分公司工程业主项目经理冯跃坦言。面对紧迫的工期,项目部通过优化施工组织、强化物资保障、精细会审施工方案等一系列举措,成功压缩建设周期。

  输电线路的建设同样困难重重。“线路穿越成都西部、南部片区,地形复杂,总计要跨越铁路2次、高速公路6次、电力线路266次,施工组织难度极大。”国网四川电力送变电公司施工项目负责人王培介绍,为确保按期投运,项目部优化方案,引入机械化封网、可视化放线等新技术,仅用9个月就完成了274处交叉跨越施工,高质量建成160公里输电“大动脉”。

  作为工程属地单位和运维单位,国网成都供电公司在工程前期和建设过程中,充分发挥政企协同优势,获得地方政府的大力支持。双方建立“政企协同、疏民解忧、运行共保”协调机制,确保站址、塔基及线路通道提前交付。验收阶段,国网成都供电公司提前组织30余名技术骨干进驻现场,采用“随工验收”模式,对GIS设备安装等关键环节进行全过程监督。同时,运用“人工走线+无人机飞巡”的立体化方式,对新建线路进行拉网式排查,确保工程“零缺陷”高质量投运。

  成都邛崃500千伏变电站投运后,大幅提升了成都电网的承载能力,有力支撑成都市“三中心一基地”的核心功能定位,进一步强化了区域能源支撑,为成渝地区双城经济圈发展注入强劲动能。(完)
