四川新闻网

首页 > cjbd > 中新网四川

泸州供电:“满电”保障隆泸叙铁路蓄势待发
2025年12月18日 09:12 来源:中新网四川 编辑:曹惠君

  中新网四川新闻12月18日电 (刘忠俊 黄星 马宁果)12月18日,110千伏大春线带负荷测试顺利完成,隆泸叙铁路最后一条供电线路完成投运。至此,泸州境内3个牵引站全部实现双电源供电,为铁路开通运营提供了坚强电力保障。

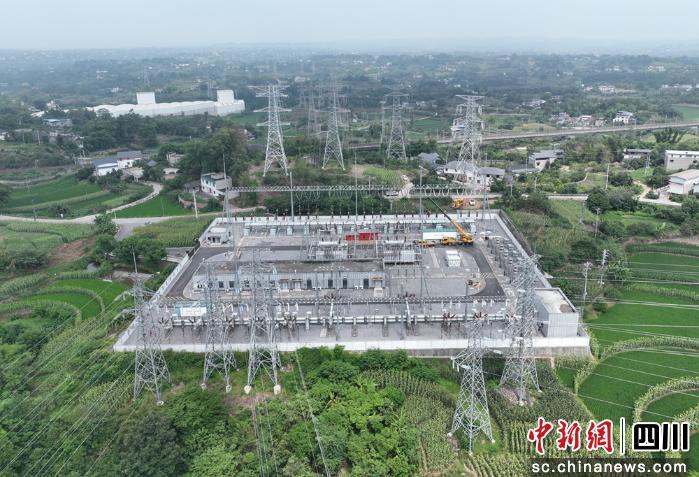

110千伏双加变电站全景。郑成 摄

  隆泸叙铁路是西部陆海新通道西线主通道及四川南向货运核心通道。投运后,将衔接隆黄铁路叙永至毕节段,构建起川南直连北部湾的陆海联运大动脉。“铁路开通,电力先行。”2025年以来,国网泸州供电公司直面工期紧、任务重等难题,统筹推进供电工程建设、线路迁改等重点任务,提前3个月完成供电工程贯通,为铁路早日通车奠定坚实基础。

  隆泸叙铁路起于隆昌站、止于叙永北站,在泸州境内设有江门、纳溪、双加3座牵引站。“需为每个牵引站建设2回供电线路,确保供电可靠性。”该公司建设部项目经理何魏平介绍,此次工程包含6回110千伏新建线路(总长60.6千米、新建铁塔216基)及5个变电站6个新增间隔。这是国网泸州供电公司首次同步推进3个牵引站全流程建设,工程先后5次穿越500千伏及以上线路,多次跨越铁路、高速公路,跨越35千伏线路超百次,在时序安排、力量调配等方面面临较大挑战。“我们提前4个月启动筹备工作,通过优化施工方案、开展专家论证、对接多方完成关键协调等举措,以全链条管控保障工程同步高效施工。”何魏平表示。

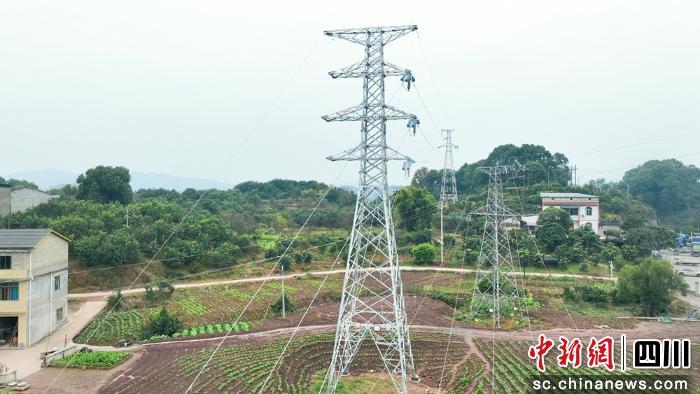

110千伏大洲驿变电站新建110千伏大春线电力铁塔。黄星 摄

  2025年2月工程开工后,位于乌蒙山腹地的江门牵引站成为攻坚重点。“该区域28公里线路需跨越高山,物资运输难度大,且线路交叉点多、施工期多阴雨天气。”输电运检中心副总经理蒲春林介绍。为攻克难题,公司采用“爬山机+人力”的组合方式运输物资,优化施工时序安排,坚守“小雨不停工、大雨备工”原则,抢抓每一个施工窗口期。针对泸县区段施工特点,采用机械化施工模式,高峰期组织10余个班组同步作业,大幅提升施工效率。最终,江门牵引站首回线路提前5个月投产,第二回线路提前3个月具备供电条件,有力保障了隆黄铁路相关区段2025年按期通车。

  隆泸叙铁路泸州段全长约138.6公里,途经5个区县,需迁改多条电力线路,才能保障铁路施工及后续运营安全。此次共完成187条线路迁改,其中35千伏及以上线路37条、10千伏及以下线路150条。“线路迁改环节繁杂,任一环节出现问题都将影响整体进度。”国网泸州供电公司运检部专责余裕说。

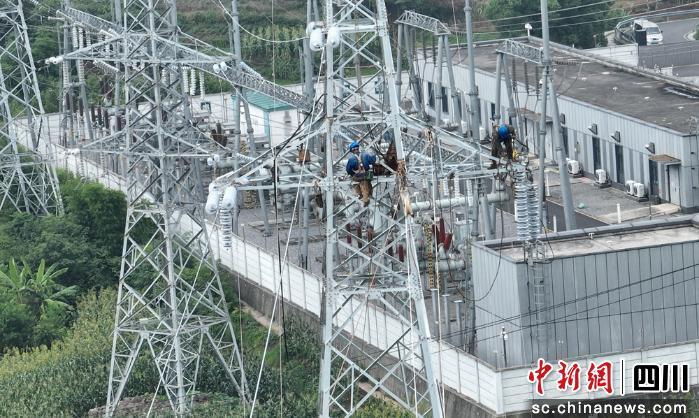

电力员工在110千伏双加变电站开展放线工作。(资料图)郑成 摄

  “此次迁改规模空前,仅前期梳理工作优先级就耗费了大量精力。”余裕表示,迁改点多面广,既要保障迁改进度,又要兼顾区域供电可靠性,协调难度极大。对此,公司主动牵头协调多方单位,组建专项工作小组,制定差异化迁改方案,并行推进各点位施工,动态跟踪工程进展,确保工期可控。同时,开通电力服务绿色通道,建立“双专员”服务机制,为铁路项目“一对一”提供全流程电力服务,大幅缩短接电时限。

  目前,隆泸叙铁路已通过安全评估,进入开通运营倒计时。6条供电线路运行稳定,各车站电力保障全部到位,国网泸州供电公司已量身定制运维保障方案,全力护航铁路开通后安全稳定运营。(完)

中国新闻网·四川新闻版权与免责声明:

① 凡本网注明"来源:本网或中国新闻网·四川新闻"的所有作品,版权均属于中新社,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明"来源:中国新闻网·四川新闻"。违反上述声明者,本网将追究其相关法律责任。 ② 凡本网注明"来源:XXX(非本网)"的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。 ③ 如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。 联系方式:中国新闻网·四川新闻采编部 电话:+86-28-62938795
