中新网四川新闻7月7日电 (刘忠俊 郑成)7月7日,泸州瓦窑坝220千伏输变电工程顺利完成系统调试,正式进入带电试运行阶段。该项目是泸州市“十五五”时期首个进入试运行的大型骨干电网工程,投运后将提升区域供电可靠性。
近年来,泸州市江阳区新城西片区城市开发与产业落地步伐持续加快,区域工商业生产、居民生活用电负荷稳步攀升。片区原有电网网架建设年限较早、供电容量趋于饱和,已无法满足片区中长期城市建设和经济社会发展用电需求。结合泸州市全域主干电网布局规划,国网泸州供电公司科学完成站点选址与线路路径研判,紧盯关键施工节点闭环推进项目建设,保障工程高标准落地实施。
据了解,该工程于2025年2月开工建设,历时16个月攻坚建设,顺利具备带电试运行条件。工程本期新建2台18万千伏安主变压器,配套建设2回220千伏出线、6回110千伏出线、24回10千伏出线;全线架设铁塔53基,新建220千伏输电线路总长17.2千米。

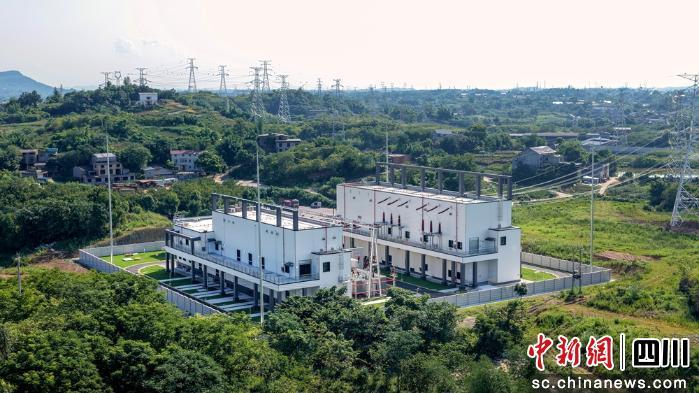

本次试运行的核心站点为220千伏桂香变电站,也是泸州市首座半户内式220千伏变电站。相较于传统全户外变电站,该建站布局土地集约化利用率更高、设备运行运维安全性更强,建筑风貌与周边城市景观适配度更高。项目严格落实电网绿色低碳建设要求,推广全栓接装配式构筑物、现场预制构件等绿色建造工艺,配套应用电动百叶窗联动控温、太阳能节能照明等低碳智能设备;施工现场常态化落实雾炮降尘、生态化场地布置等环保管控措施,最大限度降低施工活动对周边生态及人居环境的扰动。
复杂的现场工况与外部条件,给项目施工推进带来诸多挑战。据项目经理李祖湛介绍,该输电线路包含跨越高速铁路、高速公路等9项二级风险作业,现场安全施工管控标准严苛;叠加泸州汛期多发极端降雨、大风高温等恶劣天气,以及跨部门、多属地外部协调工作量大等因素,项目整体施工管控难度高于当地同类同等级电网工程。
为严守安全生产底线、保障项目按期达标,国网泸州供电公司在该项目全面推行机械化标准化施工,针对高危跨越作业编制专项施工方案及应急处置预案,建立风险识别、现场监护、闭环销号的全流程安全管控体系。目前,该工程变电站土建安装、架空线路架设两大施工板块机械化施工率均突破90%,刷新泸州市220千伏等级输变电工程机械化施工纪录。
该站点全面投运后,泸州市将形成以2座500千伏变电站为区域核心、10座220千伏变电站为骨干枢纽的多环网主网架,全市主干电网负荷转移能力和供电容错韧性显著提升,中心城区高温天气电力保供保障能力进一步夯实。
国网泸州供电公司相关负责人表示,将加快推进该变电站配套配网工程建设,打通主干电网至终端用户供电链路;同步有序推进各项专项验收工作,推动项目尽早正式投产、满负荷运行,充分发挥片区电网网架补强作用,服务地方经济社会稳定用电需求。(完)
