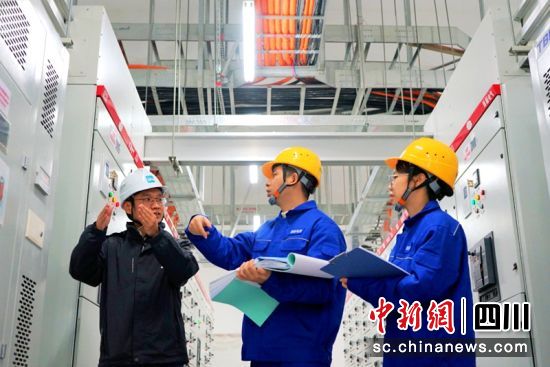

中新网四川新闻1月19日电 (邓文瑜 李雨姝 赵露)“在供电部门帮助下,项目提前送电投运,如今正在进行物流设备安装工作。”19日,上药华西眉山物流中心项目(下称:“物流中心”)负责人李鑫如是说。

据了解,物流中心项目分三期建设,一期项目建成投产后,可缩短眉山、乐山、雅安三市药品配送时间,配送将更加科学高效。“项目前期规划用电容量是2000千伏安,规划调整后实际用电容量为5200千伏安。”李鑫称,项目急需须申请增容用电。项目计划先完成一期项目投产,需尽快通电调试物流线,本来还在为用电问题发愁,没想到电力公司主动上门服务。
国网眉山供电公司东坡区供电中心客户经理付虹凡表示,与眉山经开新区负责人陈雪峰交流时,了解到园区物流中心有增容需求,于是协同园区上门了解情况,同时开展现场查勘。查勘后,发现最近的公线电源点距物流中心红线处有2.1公里,距离远且横跨交通主干道,施工难度较大,根本无法满足用户用电时序,掌握情况后,国网眉山供电公司多次协同园区开展查勘。
最终,电力公司、园区管委会、专线用户三方协商后,决定将10千伏尚马线专线作为公用线路接入物流中心项目,既满足物流中心用电需求,还能接入园区直接盘活园区供电资源。2024年1月初,项目一期工程成功送电投运。
据悉,为更好服务项目和企业,国网眉山供电公司打造“2+4+N”园区专属客户经理特色服务,为大型重点项目提供“量身定制供电方案”服务,收集用户真实生产需求,灵活定制供电方案,解决业扩服务中电力接入“卡脖子”难题,为地方经济稳定增长提供电力保障。(完)
