中新网四川新闻7月15日电 (刘忠俊 万欣)7月15日,洪雅县余坪镇白塔村烈日当空,电力工人们正顶着炎炎烈日,对10千伏福金线药师支线进行高压线路改造,为村民凉爽度夏筑牢电力保障防线。

连日来,眉山市出现新一轮高温天气,村民对空调、冰箱等大功率纳凉和冷藏电器的购买量大幅增加,农村用电负荷随之持续攀升。
为应对这一情况,国网眉山供电公司迅速推进10千伏线路改造工程,旨在全面提升配电网的安全运行水平和供电保障能力。“今天改造的是这条线路的最后两个台区,涉及80余户用户。这些线路架设年代久远,不仅是裸导线,线径规格也偏小,在夏季雷雨、高温等恶劣天气下,很容易出现安全隐患。”现场工作负责人刘成未介绍。基于前期的精益化巡视结果,国网眉山供电公司因地制宜制定了“一线一策”的改造方案,计划将原有的16平方毫米钢芯铝线更换为120平方毫米的绝缘线。

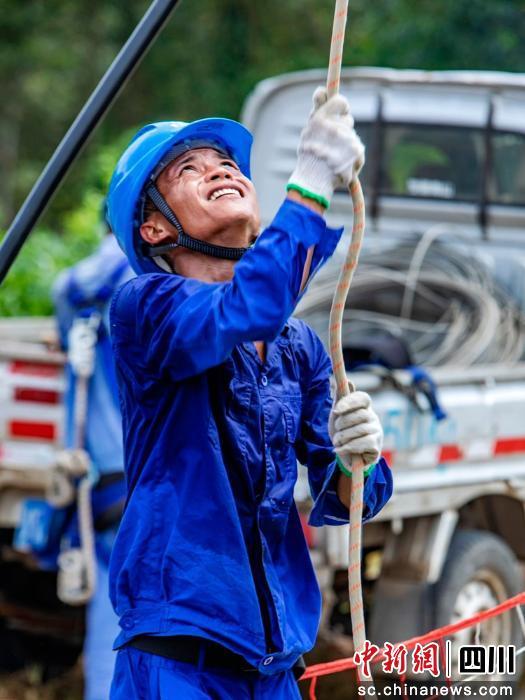

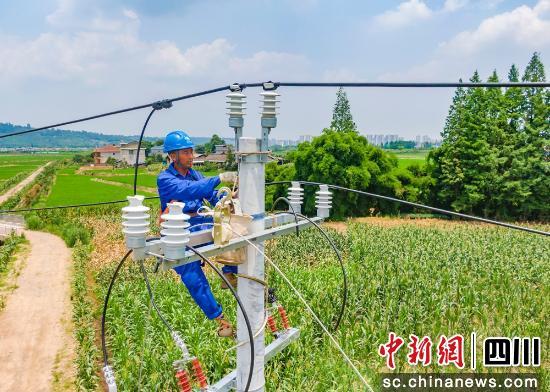

清晨,18名电力工人准时在施工地点集合,班前会详细交代了安全措施和各类风险点后,兵分两组有条不紊地展开作业。在24号杆处,一名电力工人系好安全带爬上10余米高的电杆,熟练地安装好滑轮和吊物绳;电杆下,4名地面辅助工交错排成一列,随着整齐有力的号子声,新的导线缓缓从线盘拉出,借助滑轮的作用送到电杆顶部,固定妥当后,地面辅助工又采取人力将导线拉至下一基电杆,一步步完成导线的展放作业。“清晨开工到现在,衣服就没干过,在电杆上直面太阳,脸都被晒得通红。”刘成未时刻关注作业人员的身体状况,每隔一段时间就要提醒大家及时补充水分。

据了解,经过9小时的连续奋战,2个台区的改造工程顺利完工,这也标志着10千伏福金线药师支线历时2个月的升级改造工作顺利完成。此次改造共拆旧线路3.2公里,新建线路4公里,有效提升区域供电可靠性,在高温天气里村民们也用上“放心电”。(完)
