中新网四川新闻12月8日电 (刘忠俊 张跃 彭春华)12月8日,泸州叙永县正东镇西湖村半山上的220千伏震东变电站内,110千伏设备集中检修作业即将进入尾声。

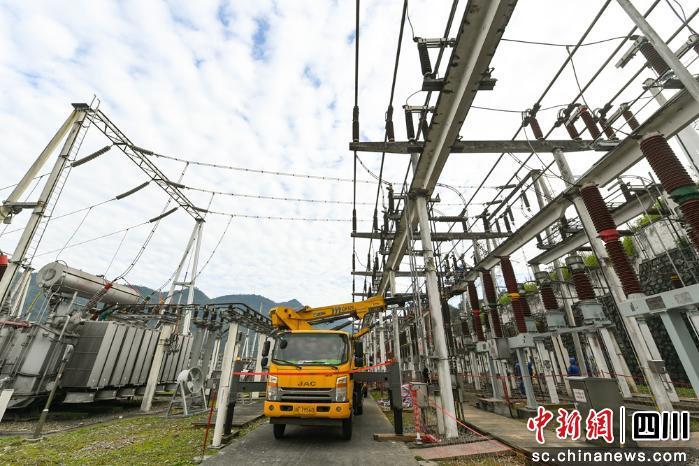

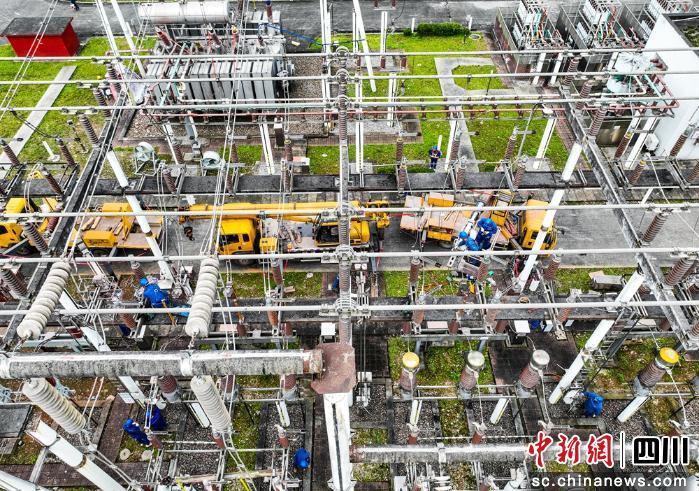

据了解,此次作业涉及2号主变压器1022、1026等5组刀闸的拆除、吊装等作业,30余名作业人员分布变电站内各点位,一台吊车和一台高空作业车协调配合,升空作业人员,拆卸老旧刀闸,起吊新刀闸设备等,各工序有序衔接,空中、地面人员相互配合,现场忙而不乱。
集中检修包括更换19组110千伏刀闸、二次设备综合自动化改造等。同时,利用检修停电的机会,安装刀闸一键顺控微动开关,并开展相关设备例行试验及缺陷消除等。
220千伏震东变电站担负着叙永县城乡及多家煤矿、电气化叙毕铁路等重要客户供电重任。为期一个月的集中检修系国网泸州供电公司2025年度变电类最大型综合检修,将持续到本月10日结束。“开工以来,检修工作已先后完成6组刀闸更换作业。”现场工作负责人明潇宇介绍称,检修呈现多班组、多专业、交叉作业,以及作业点位广、风险高等特点,面临作业点临近带电部位、高空作业、大型吊车施工等多种风险。
为强化了现场作业风险防控,对上下方垂直作业点位,实行错时作业;对临电部位,设置了警示标志;对吊车作业,设置专人监护,强化吊车臂与带电设备的安全距离管控;对起吊设备采用飞绳牵引,避免碰撞或靠近带电设备;为防范人员高空坠落,在构架上设置了专门的安全带连接装置。
据悉,本次集中检修,采取了母线轮流停电、陆续更换刀闸的方式,从而使对外供电未受影响。检修完成后,将进一步提升变电站设备健康水平,提升供电可靠性。(完)
