成渝中线资阳段三条高等级电力线路完成迁改
2024年05月27日 15:09 来源:中新网四川 编辑:曹惠君

  中新网四川新闻5月27日电(刘静 吴开强)26日,随着最后的调试工作顺利完成,新建成渝中线高铁资阳段三电及管线迁改工程首条220千伏、首条110千伏、首条35千伏高等级电力线路倒接完成,并一次送电成功,为成渝中线高铁建设加码提速。

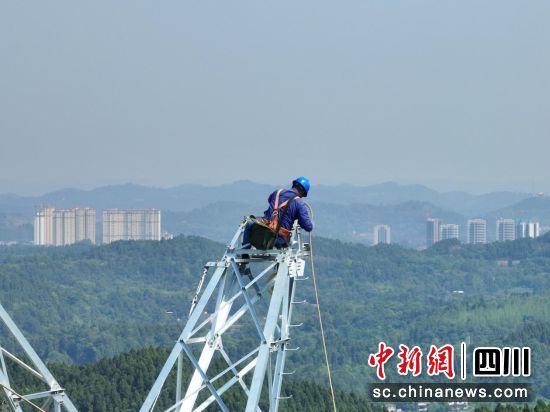

成渝中线资阳段三条高等级电力线路完成迁改。中铁八局电务公司 供图
成渝中线资阳段三条高等级电力线路完成迁改。中铁八局电务公司 供图

  成渝中线高铁是中国“八纵八横”高速铁路网主通道之“沿江通道”的重要组成部分,是强化成渝地区交通网络,推动区域经济一体化发展的重要一环。其中由中铁八局电务公司负责施工的资阳段三电及管线迁改工程是将影响高铁路基施工工程的通信、信号、电力、管道线路进行迁移施工,扫清路基工程的障碍,排除沿线“地雷”,确保整个铁路项目安全顺利进行。

  “本次施工任务繁重而复杂,面对220千伏天文线与现有35千伏和10千伏电力线交叉的情况,必须同时进行迁改,这大幅提高了施工难度,也极其考验整个施工过程的组织和协调工作。”该项目负责人陈剑介绍说,现场作业组不仅要进行多线同时迁改,还需拆除并新架设导线2500余米,拆除既有铁塔2基,新组立铁塔8基。

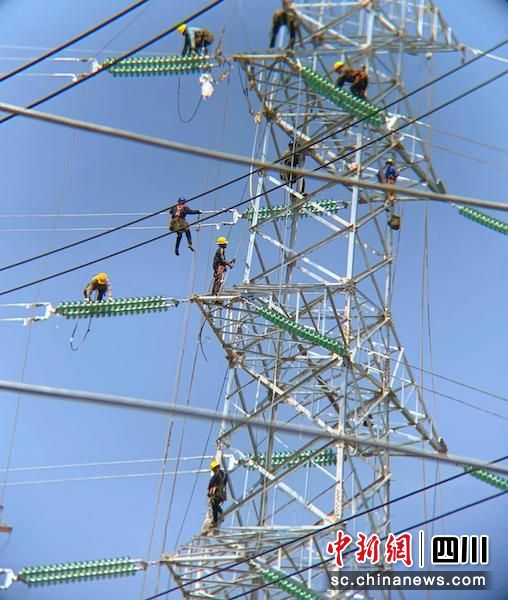

工人们正在紧张作业。中铁八局电务公司 供图
工人们正在紧张作业。中铁八局电务公司 供图

  施工过程中,参建项目部在充分评估风险的基础上,制定了详细的施工方案和应急预案。通过优化资源配置,合理安排施工顺序,严格现场管理,严控深基坑、超高空作业等重大风险,项目部在2个月时间就完成3条高等级电力线路迁改,保障了施工进度与质量,同时确保施工期间的社会交通秩序和其他公共服务的正常运转,把对公众生活的影响降到最低。

  本次节点的完成,将为成渝中线高铁的后续施工提供稳固的电力支持和空间保障,对缩短建设周期、保障铁路安全运营极其重要。(完)
