2025年06月23日 11:14 来源:中新网四川 编辑:曹惠君

  中新网四川新闻6月23日电 (记者 刘忠俊)记者23日从成都轨道集团获悉,随着500千伏坡彭二线迁改完成,市域(郊)铁路成都至眉山线历时2年多的10条超高压线路迁改工程圆满收官,标志着项目建设突破关键瓶颈,正式驶入“快车道”。

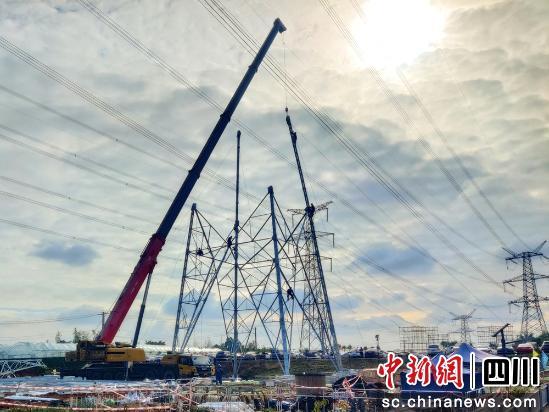

迁改完成后的坡彭 一线、二线。成都轨道集团供图

  成眉线起于成都天府新区红莲站,止于眉山东坡区眉山东站,全长约59.139公里,设13座车站。在建设过程中,线路与10条500千伏超高压线路呈“X”状交叉,而其80%以上为高架段,超高压线路形成的“空中封锁线”严重制约施工——黑龙滩站附近,坡彭一线、二线距成眉线最近处仅20多米;煎茶站到红碑站区间,山彭一线、二线与轨道垂直距离仅3米多,远低于16米安全红线。若不迁改,架桥机无法作业,全线高架段施工将陷入停滞。

  超高压线路迁改堪称关乎城市供电的“心脏手术”。四川蜀能电力有限公司吴晓飞介绍,迁改需在停电状态下进行,施工时需将电流精准分流至其他线路,一旦分流不当,将导致接收线路负荷过重,影响成都、眉山等地供电。更棘手的是,这些线路每3-5年才有一次停电作业机会,每次“窗口期”仅约20天,错过将大幅延误工期。

  以山彭二线迁改为例,其22天的“窗口期”在10条线路中相对较长。施工团队需在此期间新建7座60米以上高压线塔(最高达92.2米),并同步更换导线、地线和光缆。“为抓住这一宝贵时机,调度团队提前一年多模拟上百种负荷分配方案,同时完成入场通道施工、材料准备等工作。”成眉轨道公司闵杰表示,施工团队抓住每个“窗口期”,顺利完成全部迁改任务。

煎茶站至红碑站区间500千伏超高压线路迁改现场。成都轨道集团供图

  目前,成都眉山线建设已全面提速,8座车站主体结构封顶,9台盾构累计掘进15000余米,2个盾构区间双线洞通。线路通车后,将极大缩短成都眉山两地时空距离,加速产业、人口等要素集聚,为成渝地区双城经济圈建设及成德眉资同城化发展注入强劲动力。(完)
