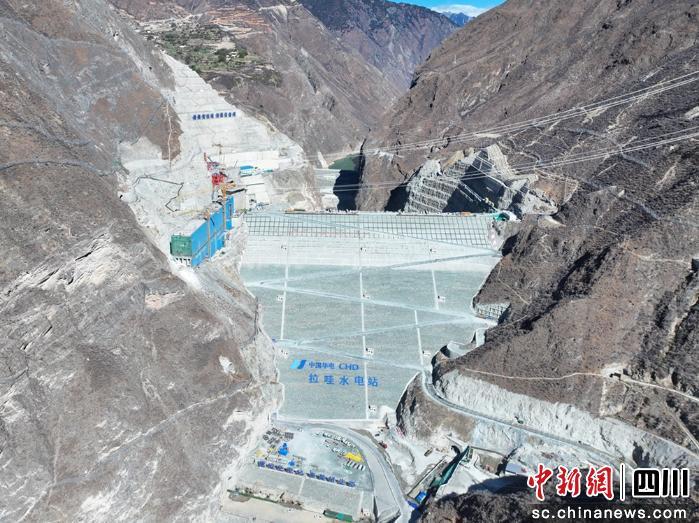

中新网四川新闻6月17日电 (李睿)“拉哇”——这是藏语中“无与伦比的好地方”。可对华电金上拉哇水电站的建设者来说,这片“好地方”却充满了考验。白天烈日暴晒、空气干燥,夜间气温骤降、寒风刺骨。然而,正是在这样的环境中,建设者们用87个日夜的坚守,于6月15日完成大坝二期面板浇筑,混凝土浇筑量超3.74万立方米,为这座242.5米高的世界在建同类型最高面板堆石坝筑起5.6万平方米的坚实屏障。
“很多人认为浇筑混凝土不过是和水泥、倒进去、抹抹平。”华电金上拉哇分公司工程技术部负责人古小梦说起这事直摇头,在川西高原,这活儿难关遍布,每一个环节都容不得半点敷衍,必须处处较真。
与裂缝“较劲”,拌和站里开出“抗裂良方”
开裂是混凝土的“老毛病”。在拉哇水电站,对裂缝却是“零容忍”,二期面板不仅要足够强,能抵御强日照、高蒸发;还得足够硬,能承受高水头、江水冲刷。但是普通混凝土上午刚浇筑,下午就可能产生温度裂缝。怎么办?答案藏在拌和站里。
深夜的必英沟料场灯火通明,1号拌和站内混凝土拌和机开足马力,工人们正在有序添加大坝面板防裂材料。建设者们创新“低热低碱水泥+VF防裂剂+玄武岩纤维”三元防裂体系,三者协同作用,相当于给混凝土接种“三联疫苗”,低热水泥从源头控温,防裂剂优化内部结构,玄武岩纤维则像无数根看不见的细小“钢筋”,把骨料牢牢拉住,有效约束骨料变形。“以前怕裂,现在这混凝土生下来就有防裂‘免疫力’。”古小梦说道。
与精度“死磕”,长溜槽里筑成“光洁面板”
除了开裂,混凝土离析与面板平整度难题同样不容小觑。拉哇水电站二期面板是整个面板施工中浇筑面积最大、方量最多的一期。建设者们要直面95米大高差、34.5度高陡坡以及239.6米长溜槽运输给浇筑质量带来的艰巨挑战。若骨料与砂浆分层,将影响混凝土均匀性,强度达不到设计标准,面板耐久性也无从谈起。
面对这道“必答题”,建设团队扎根实验室和施工现场,系统调整水胶比、砂率及外加剂掺量,模拟溜槽运输工况,不断优化混凝土的振捣时间与振捣间距。经过多轮试验与现场验证,长溜槽运输后的混凝土坍落度损失被成功控制在10至20毫米,5.6万平方米坝面的整体平整度误差在2厘米以内,如果把二期面板缩到篮球场大小,表面最大起伏比一根头发丝还细。
与温差“博弈”,全天候为面板“把脉调温”
但浇筑结束并不意味着可以放松警惕,精细化养护同样是保障面板质量的关键一环。在拉哇,“一天有四季”,白天烈日炙烤,坝面温度迅速升高;晚间山风骤起,气温大幅下降,昼夜温差高达35摄氏度,若面板养护措施跟进不及时,大温差易造成混凝土表面龟裂、内部贯穿裂缝,直接威胁大坝安全稳定运行。
为此,建设团队建立了全天候温控养护体系。借助埋设于二期面板内部的328个分布式温度传感器,建设者能够实时掌握混凝土温度数据,动态调整养护策略。高温时段,土工布保湿、塑料膜锁水、流动水降温,“保湿+锁水+冰敷”三管齐下;低温时段,给混凝土抹“保湿霜”,盖保温棉被,再喷养护剂。从入仓到完全凝固,每一块面板都像新生儿一样被精细呵护。
与细节“较真”,网格化筑牢“质量防线”

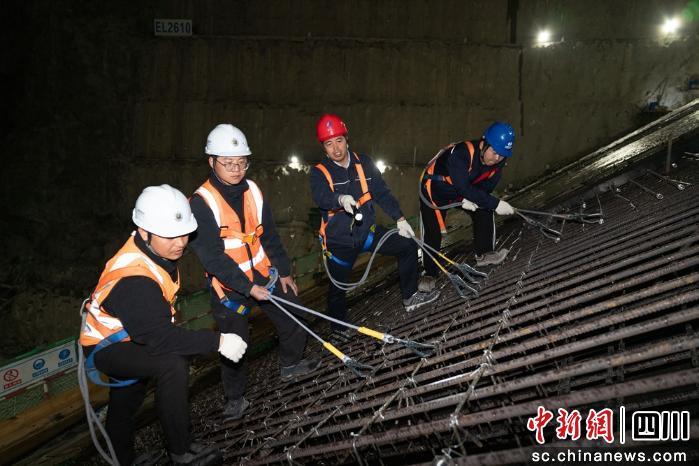

在二期面板建设高峰期,5个仓面钢筋捆扎、3个仓面同时浇筑,现场投入施工人员超500人、4套无轨滑模机、24台卷扬机、10台钢筋台车协同作业,如何在工作面分散、工序复杂的情况下守住安全质量底线?
建设团队建立“协同联动,齐抓共管”包保工作机制,组建大坝面板浇筑专班,确保每道工序有人盯、每个环节有把关、每项指标可追溯;落实“早晚两纠偏、周总结、月例会”动态管理措施,对施工全过程进行统筹调度与实时纠偏。
“我们坚持一仓一总结,仓仓有提升。今天的问题不过夜,明天的标准比今天高。”古小梦介绍。制度管住了流程,还要让标准落地,建设团队把复杂规范转化成“质量明白卡”,发到每个工人手里,让一线老师傅也能看懂设计意图,打通质量管控的“最后一公里”。
如今,拉哇水电站大坝面板混凝土浇筑总量已达整体工程的87%,主体施工转向坝顶收尾,机电安装全面铺开,项目进入收官冲刺阶段,为下闸蓄水、投产发电奠定决定性基础。
从一方混凝土到一度绿电,从川西高原到千家万户,华电金上建设者用较真与坚守,在金沙江畔书写“无与伦比”的高质量答卷。当江水推动机组转轮飞旋,这份答卷便化作源源不断的清洁电能,承载起能源强国的使命担当,筑成保障国家能源安全的坚实根基。(完)
