遂宁蓬溪:有序推进变电站设备智能化改造
2025年05月16日 20:01 来源:中新网四川 编辑:祝欢

  中新网四川新闻5月16日电 (游小平 石龙)连日来,在国网蓬溪县供电公司35千伏三凤变站开关柜和母线刀闸改造现场,一片热火朝天的景象。参与设备改造的20名电力施工人员头戴安全帽、身着工装,连续与高温天气较量,安全有序地推进该变电站设备智能化改造。

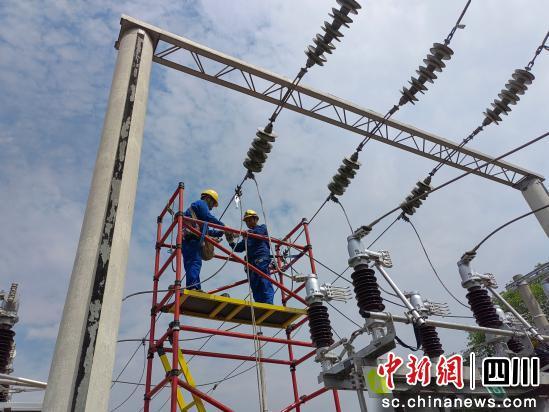

施工现场。国网蓬溪县供电公司供图

  站内,电力施工人员在工地上来回穿梭,忙碌的脚步一刻也停不下来,他们有的在地面挥铲回土埋管,仔细地进行着二次电缆敷设及接线;有的身处高空更换刀闸及引流线,安装调试附件。现场叮嘱安全声、切割钢管声、敲击金属声交织在一起,犹如奏响了一首5月电网建设的奋进曲。

  据悉,35千伏三凤变电站距今已运行47年之久。该站主要担负着整个三凤镇的供电任务。伴随近年来三凤镇经济社会快速发展,百姓生产生活水平逐渐提高,对电力需求量大幅增长,电网承载力和运行风险面临着巨大挑战,尤其是35千伏隔离开关和10千伏开关柜各项技术指标落后,已无法满足安全运行要求。为彻底消除设备缺陷,国网蓬溪县供电公司采取全停集中检修方式对35千伏三凤变电站35千伏隔离开关和10千伏开关柜进行升级改造。

  “目前,35千伏三凤变电站10千伏开关柜改造已完成40%,综合自动化改造已完成30%,35千伏隔离刀闸更换已全面完成,改造总进度为50%,预计6月底全面竣工。”施工单位负责人梁良介绍,该工程累计更换35千伏隔离刀闸6组,10千伏开关柜11面,而新安装的开关柜具有带载能力强、占地面积小、柜体全密封、母排全内置等显著优势,具备一键顺控功能,35千伏隔离刀闸更换后也具备了远动操作功能。

  设备升级改造,既加快了变电站智能化建设步伐,又极大地提高了供电的安全性、可靠性和倒闸操作的效率。运检工区负责人冯卫东介绍,原来开展倒闸操作作业至少要安排2~3人到变电站操作设备,完成此次倒闸和开关柜升级改造后工作人员只需在后台监机发送倒闸操作指令,就能完成设备状态操作的整个流程,操作时限由原来的1个多小时缩短至20分钟左右。

  为保证设备升级改造期间供电不受影响,国网蓬溪县供电公司提前在35千伏三凤站内安装了一台1进5出的环网柜,将该站约4000千伏安负荷转移至蓬南、金桥、任隆变电站,实现供电方式“无缝切换”,有效保证了三凤辖区内17000多户居民正常用电。

  接下来,国网蓬溪县供电公司还将陆续对110千伏赤城变电站、35千伏明月站进行设备升级改造,全面提升变电站智能化建设水平,不断夯实安全生产管控基础和迎峰度夏电力保供基础。(完)
