四川新闻网

首页 > cdxw > 中新网四川

成都3座220千伏变电站试运行 建设者与高温“赛跑”
2026年08月02日 19:14 来源:中新网四川 编辑:韩金雨

  中新网四川新闻8月2日电 (记者 刘忠俊)国网成都供电公司8月1日发布消息称,5天内,成都电网杨溪湖、高新南、渡桥3座220千伏变电站先后带电试运行,新增变电容量144万千伏安,区域电力保障能力进一步增强。

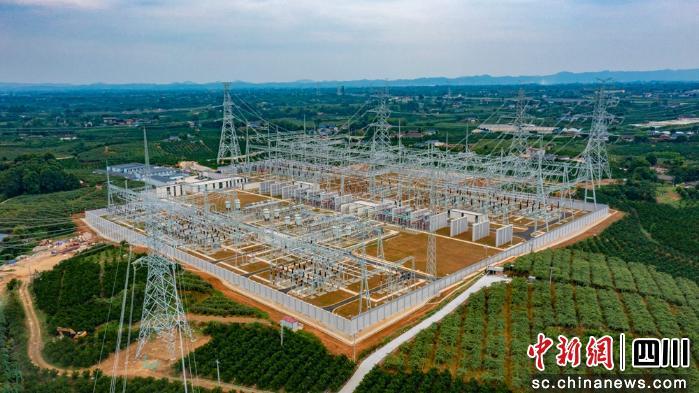

成都500千伏立体双环网站点500千伏文君变电站全貌。成都供电供图

  据气象部门预测,今年夏季成都平均气温较常年同期显著偏高,高温日数偏多,城市电力保供压力加大。2026年4月,成都500千伏立体双环网全面建成投运,成为西南地区首个500千伏立体双环网,成都电网主网安全承载能力提升至2500万千瓦以上,网架结构由“单一主干道”变为既可独立运行又能互联互供的“双环高架”,供电可靠性进一步提升。

  据了解,为提升区域供电能力,国网成都供电公司持续实施220千伏、110千伏贯通能力提升行动。位于负荷快速增长区域的高新南、渡桥220千伏变电站是此次行动的重点项目,原计划9月底建成投运。“我们与高温天气赛跑,通过反复论证、不断优化,采用分时分区分段施工、有序交叉作业、增加施工人员及机具、加强现场安全质量管控等措施,加快工程建设进度,确保高新南、渡桥两个项目提前投入试运行。”国网成都供电公司建设部主任刘颖杰说。

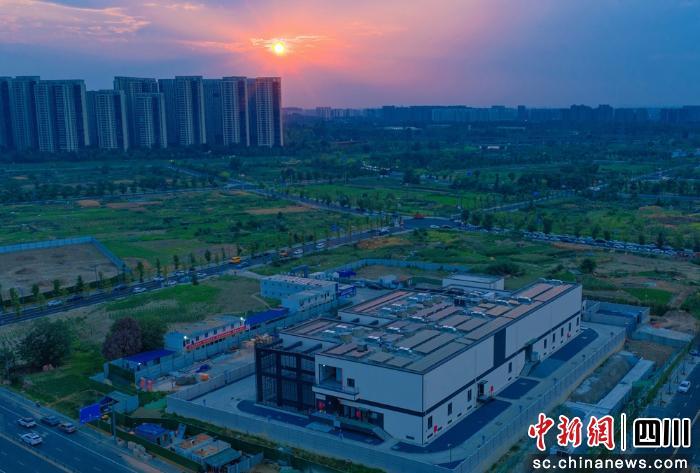

成都高新南220千伏变电站。陈红梅 摄

  7月28日,位于成都市金堂县的杨溪湖220千伏变电站带电试运行;7月31日,位于成都高新区的高新南220千伏变电站带电试运行;8月1日,位于成都市温江区的渡桥220千伏变电站带电试运行。

  渡桥变电站是成都市温江电网第三座220千伏全户内GIS(气体绝缘开关设备)智能变电站。为尽早释放供电能力,项目团队优化施工、验收、消缺全流程,实现提前两个月带电试运行。

  项目建设期间,成都市、区两级相关部门与国网成都供电公司建立现场会商机制,多次深入施工现场办公,针对线路廊道规划、市政配套衔接、施工堵点难点等问题现场研判、当即交办、限时办结,大幅压缩审批周期,为项目提前投运创造了条件。“经过科学论证,高新南、渡桥变电站采用‘分区施工、平行作业’模式,在做好劳动保护的前提下,两个项目共400余名建设人员避开午间高温时段错峰作业,提前完成了建设任务。”国网成都供电公司项目管理中心职员陈俊岳说。

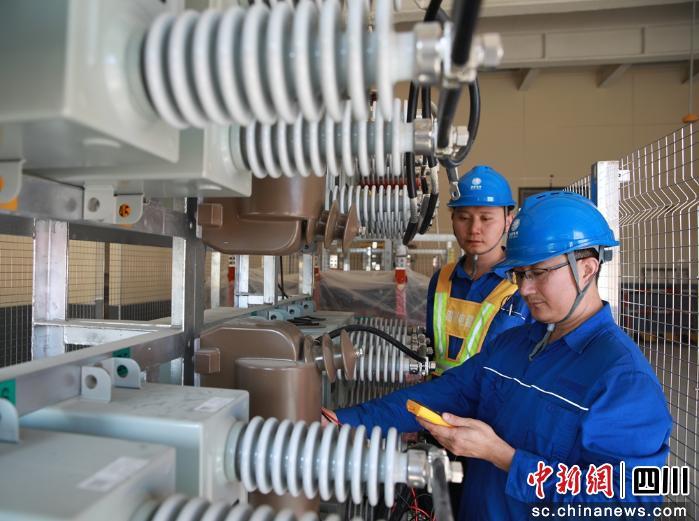

建设者在成都渡桥220千伏变电站开展设备调试检查。陈红梅 摄

  据悉,为确保项目安全投运,验收人员提前驻场,将传统“串行验收”改为“并行同步核验”,实现当日消缺、当日闭环,确保3座变电站“零缺陷”带电试运行。3座变电站集中投运,也为成都电网迎峰度夏提供了有力保障。(完)

中国新闻网·四川新闻版权与免责声明:

① 凡本网注明"来源:本网或中国新闻网·四川新闻"的所有作品,版权均属于中新社,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明"来源:中国新闻网·四川新闻"。违反上述声明者,本网将追究其相关法律责任。 ② 凡本网注明"来源:XXX(非本网)"的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。 ③ 如因作品内容、版权和其它问题需要同本网联系的,请在30日内进行。 联系方式:中国新闻网·四川新闻采编部 电话:+86-28-62938795
