中新网四川新闻6月23日电 (刘忠俊 谢春艳)6月22日,随着四川阿坝州理县境内3标段L045号塔最后一段塔材精准就位、螺栓紧固完成,阿坝—成都东1000千伏特高压交流工程最后一基铁塔组立完毕。这标志着该工程全线铁塔组立任务顺利结束,全面转入导线架设阶段。
据了解,阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,途经阿坝、绵阳、德阳、资阳4市(州)。线路全长734.8公里,新建铁塔1400余基。

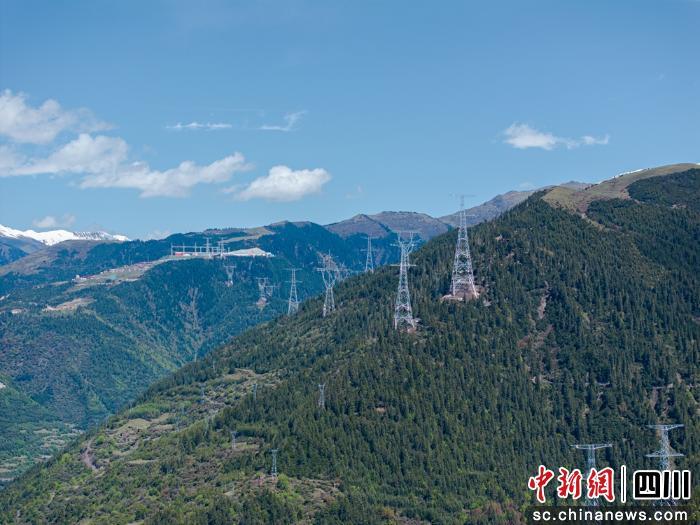

工程沿线地形地质条件复杂,山地峻岭占比超六成。其中“刀背梁”等险峻地形多达80余处,塔基最大坡度达55度。全线海拔3000米以上的铁塔共186基,施工难度极大。

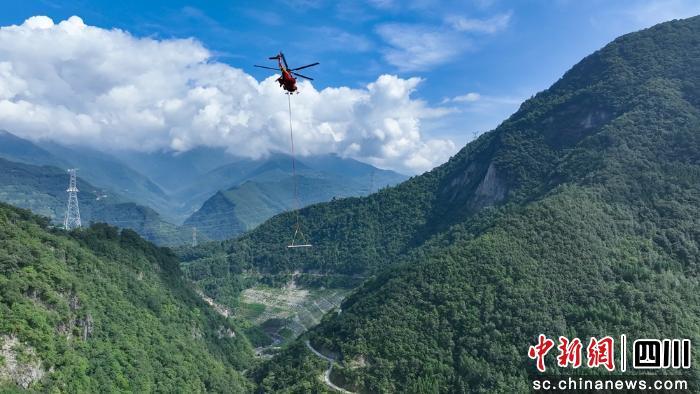

针对部分索道架设困难的塔位,国网四川建设公司引入直升机运输,仅需5分钟即可完成2吨物资转运,有效克服了地形障碍,既大幅提升了运输效率,又最大限度减少了对高原生态的扰动。“直升机运输实现‘点对点’精准投送,破解了高原施工物资保障瓶颈。”工程业主项目执行副经理王伟表示。

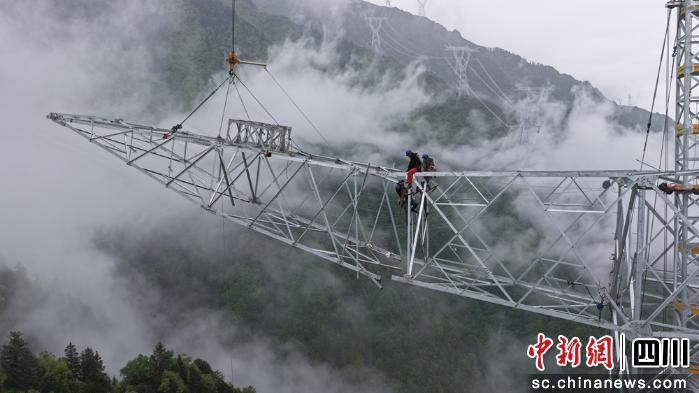

在组塔环节,项目团队探索应用陡峻山地铁塔分段横担滑移吊装新技术,通过“吊装一段、前移一段、递进组装”的步进式作业模式,实现横担的精准拼装,不仅适应了高山峡谷的特殊环境,更提升了超长横担组装的安全水平。
据悉,阿坝—成都东1000千伏特高压交流工程预计2026年底建成投运。届时,阿坝通道送出能力将提升一倍以上,将满足川西地区未来新能源的送出需求。(完)
